Berechnung möglicher Liefertermine
Bei der Erfassung von Positionen in Angeboten/Aufträgen kann automatisch ein "möglicher Liefertermin" durch das System berechnet werden.
Grundlageneinstellungen

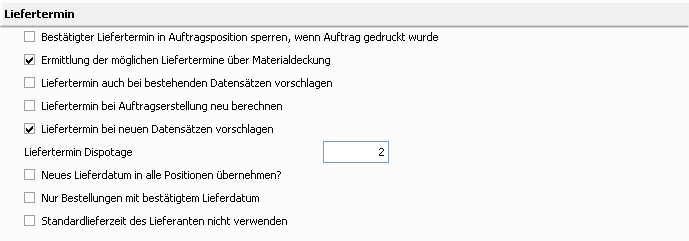

Einstellung | Funktion |
---|---|
Bestätigter Liefertermin in Auftragsposition sperren, wenn Auftrag gedruckt wurde | Es ist keine manuelle Änderung des bestätigten Liefertermins in den Auftragspositionen mehr möglich, wenn der Auftrag bereits gedruckt wurde. |
Ermittlung der möglichen Liefertermine über Materialdeckung Ab multiflex Version 5.8 | Wenn aktiviert, wird der mögliche Liefertermin einer Auftragsposition über die Funktion der Materialdeckung ermittelt. Es werden alle offenen Auftragspositionen des aktuellen Artikels neu berechnet. Folgende Grundlageneinstellungen werden ergänzend zu dieser Einstellung auch berücksichtigt: Produktion / Materialdeckung / Menge aus offenen Kundenaufträgen |
Liefertermin bei neuen Datensätzen vorschlagen | Wenn aktiviert, wird bei neuen Positionen die Berechnung des möglichen Termins angestoßen |
Liefertermin auch bei bestehenden Datensätzen vorschlagen | Wenn aktiviert, wird bei Mengenänderungen in einer bestehenden Position ein neuer möglicher Termin berechnet |
Liefertermin bei Auftragserstellung neu berechnen | Wenn aktiviert, wird bei Aktivierung des Hakens "Auftrag" im Kopfteil eine Neuberechnung der möglichen Termine durchgeführt |
Nur Bestellungen mit bestätigtem Lieferdatum | Wenn aktiviert, dann werden nur jene Bestellungen berücksichtigt, die bereits ein "Lieferdatum OK" (=bestätigtes Lieferdatum durch den Lieferanten) eingetragen haben. Grundsätzlich werden immer nur "versendete Bestellungen" (Haken Versandt in der Bestellung ist aktiviert) berücksichtigt. |
Liefertermin Dispotage | Pufferzeit in Tagen - diese wird zum errechneten möglichen Liefertermin noch dazugezählt |
Standardlieferzeit des Lieferanten nicht verwenden | Ist diese Einstellung aktiviert, wird bei der Ermittlung des möglichen Liefertermins die Standardlieferzeit NICHT verwendet. Der mögliche Liefertermin bleibt also leer, wenn kein ausreichender Bestand oder geplanter Zugang gefunden wurde. Dies gilt auch für Baugruppen und Set-Artikel. Bei Set-Artikel ist der mögliche Termin "LEER", wenn zumindest eine Position einen "LEEREN" Termin hat. |
Berechnung
Die Berechnung des möglichen Liefertermins unterscheidet sich durch 3 verschiedene Arten, abhängig vom Artikel:
Handelsware
Es wird die Lieferzeit des Hauptlieferanten aus ALIEF bzw. aus dem Artikelstamm (falls in ALIEF nicht vorhanden) selektiert.
Es werden der aktuelle Lagerbestand am übergebenen Lager, sowie die offenen Auftragsmengen und offenen Bestellmengen eingelesen
Es wird hier immer nur das Lager der Auftragsposition betrachtet - sowohl für die Verfügbarkeit als auch für die offenen Bestellmengen
Zusätzlich werden noch die geplanten Zugänge aus eigener Fertigung selektiert
Die verfügbare Menge ist der Lagerbestand abzüglich der offenen Aufträge abzüglich der Bedarfe aus offenen Fertigungsaufträgen
Ist die verfügbare Menge größer gleich der Bedarfsmenge, dann wird als möglicher Termin gleich "Heute" gesetzt.
Ist die disponible Menge kleiner als 0 (es gibt also keine ausreichenden geplanten Zugänge), dann wird als möglicher Termin gleich "Heute + Lieferzeit" gesetzt.
Ist die disponible Menge größer als 0 (es gibt also ausreichend geplante Zugänge), dann wird zuerst geprüft, ob ausreichend Bestellungen für den Artikel vorliegen. Falls ja, wird als Datum das Lieferdatum jener Bestellung verwendet, ab deren Eingang eine Disponibilität größer 0 gegeben ist.
Gibt es keine ausreichende Deckung durch Bestellungen, so wird aus allen geplanten Zugängen (Bestellung oder Fertigungsauftrag) das "höchste" Datum ermittelt. Bei den Bestellungen wird hier das "Lieferdatum OK" (bzw. Lieferdatum) verwendet, bei den Fertigungsaufträgen das "Ende"-Datum
Ist das ermittelte Lieferdatum später als Heute + Lieferzeit in Tagen, so wird "Heute + Lieferzeit in Tagen" vorgeschlagen (man würde also den Artikel einfach neu bestellen). Dies kann mit dem Grundlagenschalter "Standard-Lieferzeit des Lieferanten nicht verwenden" deaktiviert werden.
Baugruppen
Artikel mit dem Haken "Baugruppenartikel mit Lagerfertigung" werden ebenfalls als Baugruppen betrachtet
Ist die Baugruppe in ausreichender Menge verfügbar, so wird als möglicher Liefertermin "Heute" (plus die Pufferzeit wie oben beschrieben) eingetragen.
Ist die Baugruppe nicht in ausreichender Menge verfügbar dann wird zuerst geprüft, ob ausreichend Bestellungen für den Artikel vorliegen. Falls ja, wird als Datum das Lieferdatum jener Bestellung verwendet, ab deren Eingang eine Disponibilität größer 0 gegeben ist.
Gibt es keine ausreichende Deckung durch Bestellungen, so werden alle "Lager-Fertigungsaufträge" und offenen Bestellungen für die Baugruppe geprüft. Übersteigt die Summe der offenen Lager-Fertigungsaufträge zuzüglich der offenen Bestellungen die benötigte Menge, so wird das späteste Zugangsdatum aus Fertigungsauftrag bzw. Bestellung (plus die Pufferzeit) als mögliches Lieferdatum eingetragen.
Gibt es auch durch Lager-Fertigungsaufträge und Bestellungen keine ausreichende Verfügbarkeit, so wird die "Standard-Fertigungszeit für Kundenaufträge" aus den Grundlagen (GRUNDLAGEN4.FERTIGUNG_DAUER) plus die Pufferzeit ermittelt. Daraus ergibt sich eine "Anzahl Arbeitstage" für die Fertigung und die Pufferzeit. Diese Anzahl Arbeitstage wird mit dem globalen Schichtkalender in Kalendertage umgewandelt, so dass Feiertage und Wochenenden (also arbeitsfreie Tage) entsprechend berücksichtigt werden.
Bei Baugruppen wird immer die Verfügbarkeit ALLER Lager betrachtet, da auch die Zugänge aus Fertigungsaufträgen keinem Lager zugeordnet sein müssen
Set-Artikel
Bei Set-Artikeln wird die Funktion rekursiv für alle Set-Bestandteile ausgeführt. Aus allen Set-Bestandteilen wird das schlechteste Lieferdatum (also das größte Datum) ermittelt. Zu diesem Datum wird dann die Pufferzeit in Tagen hinzugezählt und das Datum wird als möglicher Liefertermin verwendet.
Anzeige
Im Fenster "Angebote/Aufträge - Positionen" wird die Spalte Liefertermin in "roter Schrift" angezeigt, wenn der mögliche Liefertermin größer als der gewünschte Liefertermin des Kunden ist.
